Si informa la cittadinanza che da lunedì 24 agosto 2026 iniziano i lavori di scavo per la posa delle nuove linee della corrente in media tensione (MT) da parte di Duereti S.p.A., gestore della linea elettrica partendo dalla via Garibaldi.

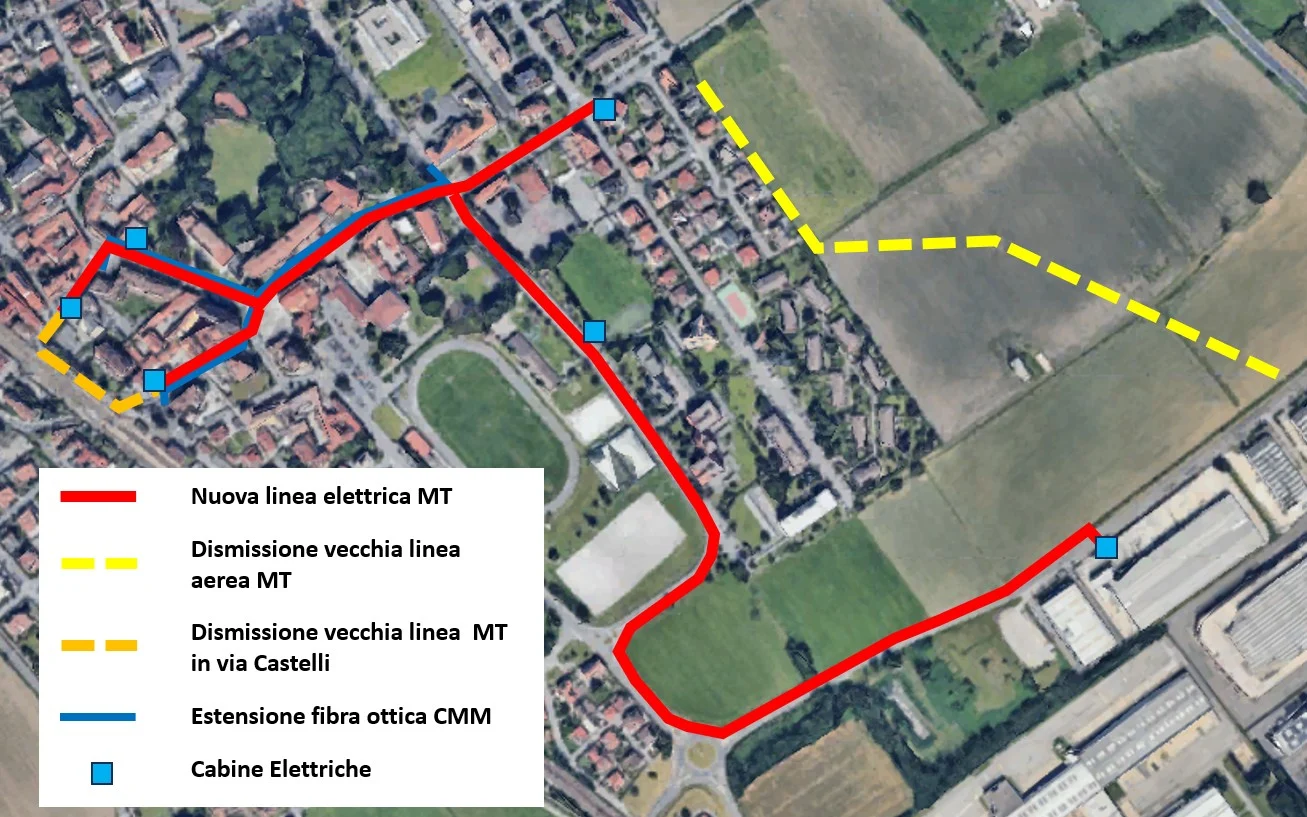

I lavori fanno parte di un più ampio assetto di sistemazione della linea elettrica di Vanzago in media tensione che consente di:
- migliorare la qualità del servizio e ridurre in futuro eventuali blackout, dismettendo vecchi tratti di linee di MT;
- dismettere la vecchia linea elettrica MT che corre lungo la via Castelli o sotto le radici dei platani o sotto il marciapiede lato ferrovia eliminando l’interferenza con i lavori del potenziamento ferroviario;
- eliminare i tratti delle vecchie linee aeree nella zona di via San Giuseppe e nella campagna tra Vanzago e Pregnana/Rho – PLIS del Basso Olona migliorando sia l’inquinamento elettromagnetico sia l’aspetto paesaggistico;
- estendere la rete di fibra ottica pubblica a servizio del Comune di Vanzago principalmente per il sistema di videosorveglianza comunale lungo la via Garibaldi, via Gattinoni fino in stazione, e via Vittorio Emanuele II/via Umberto I fino a Piazza Oasi di Pace.
La prima fase dei lavori interesserà le seguenti vie:
- tutta via Garibaldi a partire dall’incrocio con via San Carlo all’altezza della cabina elettrica posizionata all’interno del condominio al civico n°40 fino all’incrocio con via Vittorio Emanuele II;
- via Gattinoni fino all’altezza della cabina posizionata all’interno del condominio al civico n°16;
- via Vittorio Emanuele II – dall’incrocio con piazza della chiesa, passando per la cabina al limite del giardino della Fondazione Ferrario e fino all’incrocio con via Umberto I;
- via Umberto I fino all’altezza della cabina posizionata all’interno del condominio al civico n°9.
I lavori verranno realizzati dall’azienda MBM Installazioni/Sidonio S.p.A. in regime di appalto con Duereti S.r.l., azienda responsabile delle rete elettrica che ha recentemente sostituito – nel 2025 – E-distribuzione (ex ENEL).
Per ridurre i disagi alla viabilità, in particolare legati all’avvio del nuovo anno scolastico, i lavori in questa fase saranno svolti con queste modalità:
- entro venerdì 11 settembre – termine delle attività di scavo nel tratto di via Garibaldi tra via San Carlo e vie Benedetto Croce/Del Lazzaretto, ovvero davanti alla Scuola Primaria Neglia e l’Oratorio San Giuseppe;
- gli scavi occuperanno solamente una carreggiata stradale e sarà consentito il senso unico alternato su brevi tratti di strada con cantiere mobile lungo la via;
- gli scavi non occuperanno marciapiedi o piste ciclopedonali, salvo possibili limitate interferenze all’altezza delle cabine elettriche per realizzare le buche giunto o lungo la ciclopedonale di via Gattinoni;
- via Gattinoni sarà sempre aperta al traffico, con possibili limitate restrizioni di carreggiata dal lato della ciclopedonale sul lato dei civici pari durante gli scavi;
- per minimizzare le operazioni di scavo e velocizzare le attività, Duereti e le imprese appaltatrici hanno deciso di utilizzare la tecnologia TOC – Trivellazione Orizzontale Controllata, salvo problemi in fase di esecuzione dei lavori;
- per minimizzare i disagi e ottimizzare i lavori, sono state combinate due opere – la prima finanziata da Duereti con i propri fondi per l’estensione/miglioramento della rete elettrica e la seconda finanziata da RFI per la risoluzione delle interferenze con l’allargamento della ferrovia.
L’amministrazione comunale, consapevole che la presenza del cantiere comporterà temporanei disagi al traffico per i quali si scusa anticipatamente, ringrazia fin d’ora l’intera cittadinanza per la comprensione e la pazienza che saranno dimostrate, fondamentali per garantire un miglioramento complessivo del nostro paese.
Si ringraziano inoltre Duereti per la volontà di migliorare e riqualificare la rete elettrica di Vanzago e l’investimento fatto, nonché Città Metropolitana di Milano per aver colto l’occasione di garantire la possibilità di estendere la rete di fibra ottica pubblica pensando in particolar modo al sistema di videosorveglianza.
-.-
Al termine della Fase 1 su via Garibaldi, via Gattinoni, via Vittorio Emanuele II, e via Umberto I, le fasi di lavorazione saranno le seguenti:
- Fase 2 – via del Lazzaretto (inclusi lavori alla stazione elettrica esistente), via della Liberazione, via Pregnana (pista ciclopedonale)
- Fase 3 – viale Europa Unita dal lato della banchina verso i campi, con allaccio alla cabina esistente
- Posa dei cavi
- Dismissione delle vecchie linee aere e rimozione tralicci
Di queste fasi, si racconterà in seguito.
IMPORTANTE: al termine di ogni tratto di scavo, verrà realizzata una sistemazione provvisoria delle strade interferite, mentre le asfaltature definitive saranno eseguite nella prima metà del 2027 al termine delle operazioni di posa e collaudo delle nuove linee MT da un’altra azienda incaricata da Duereti.
Al momento si prevede di eseguire solamente gli scavi, mentre l’allaccio della nuova rete elettrica sarà eseguito al termine della posa di tutta la nuova linea MT tra diversi mesi. Solo in questa fase ci saranno delle interruzioni programmate della corrente elettrica con la previsione di utilizzo di generatori diesel per permettere di commutare e collaudare la nuova linea. Per questa fase, si è già chiesto a Duereti di tener conto della particolare criticità delle utenze in zona (persone fragili, esercizi commerciali, Fondazione Ferrario, Municipio).
Fonte Comune di Vanzago.
